五月開工季,但仍有很多裝修小白第一次裝或之前被坑。好吧,無論你是即將要裝修還是未來有需求,今天開始,我們將帶大家把整個裝修流程走一遍,首先給大家普及裝修的順序,很多人仍然很懵到底應該先做哪一步,不怕,我們把裝修拆成10周,工期安排輕松get。
(圖片來源:美乎網)

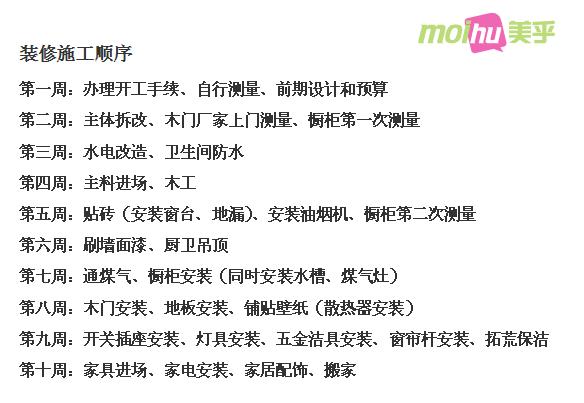

強烈建議保存這張圖?。?!以后隨時可以翻出來看!
記住一個原則,隱蔽打頭,誰臟誰先。
第一周:準備充分
辦完開工手續,可以看大量圖鑒案例來確定自家風格。http://www.moihu.com/el7.html
接下來可以先對房屋自行測量一遍,需測量的有每個空間的長寬、層高、總面積和每個空間面積、墻面面積及家電數量。
有什么用?確定你的貼磚、墻漆、地板鋪設、壁紙面積和水電布位等,免得購買材料和施工驗收時被坑。至于瓷磚數量、水電布位方面,大家可以試用以下兩個工具

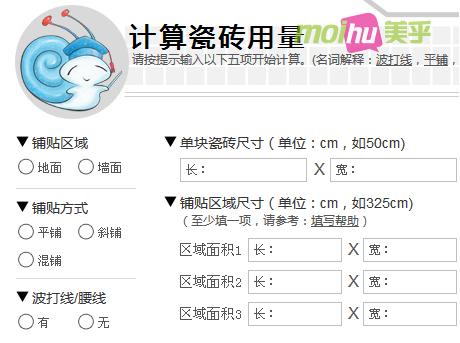

瓷磚助手http://www.moihu.com/cizhuan.html
(圖片來源:美乎網)

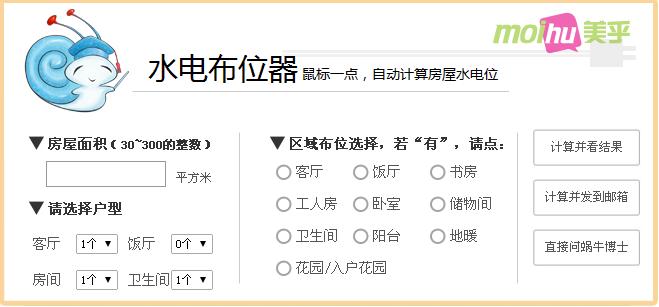

水電布位器http://www.moihu.com/shuidian.html
(圖片來源:美乎網)
最好對整個裝修要做一個預算和分配方案,大家可以試用以下工具
預算神器http://www.moihu.com/yusuan.html
(圖片來源:美乎網)
第二周:拆改與測量
墻面拆改工程是第一步,注意承重墻就好,另外第一次櫥柜測量針對
1、油煙機插座位置是否影響油煙機安裝;
2、水表位置是否合適;
3、上水口位置是否便于安裝水槽。
櫥柜的第一次測量,稍微有經驗的同學完全可以自行完成。
但木門測量一定要早,因為定制門會用掉你一個月時間。
不同房屋拆改經驗
http://www.moihu.com/se.html?keyword=%E6%8B%86%E6%94%B9
第三周:水電與防水
水電改造,磚上墻、吊頂封上,再改就難。所以,一定要確定好開關、燈具、臺盆、浴缸、洗衣機等確切位置,而且相關檢測和規范也要了解清楚,日后會有一篇詳盡的參考。防水則一定先做好閉水測試。
水電驗收
http://www.moihu.com/se.html?keyword=%E6%B0%B4%E7%94%B5
防水材料
http://www.moihu.com/sp.html?keyword=%E9%98%B2%E6%B0%B4
第四周:主料木工
基材采購回來,木工師傅開工,吊頂天花可以一起來,但安裝中央空調的土豪們切記先裝空調!沒有木工的朋友們可以省下這一周,并且美乎建議大家多網購而不是請木工,除非他手藝很棒或者你需求獨特,不然成品網購至少省下3-4成的水分。
第五周:廚房工程
貼磚在防水和拉毛完成之后進行,另外可以同時做三方面:
1.過門石、大理石窗臺的安裝。
2.地漏的安裝。因為地漏要和地磚共同配合安裝。
3.油煙機的安裝。廚房墻地磚鋪好之后,就可以考慮安裝油煙機了。
貼磚完成后就要馬上測量櫥柜定做的具體尺寸了,并且可以同時購買墻面的材料了。
瓷磚推薦
http://www.moihu.com/p65951.html
第六周:墻面與吊頂
刷墻需找平、打磨、滾刷。提醒大家,如果墻壁刷顏色,調出的顏色一定要比色卡淺。廚衛吊頂鋁扣板最好,耐用,pvc便宜、花色多,但很容易老舊損壞。另外最后裝熱水器再上吊頂。
墻漆推薦
http://www.moihu.com/p66724.html
廚房吊頂推薦
http://www.moihu.com/p66725.html
第七周:廚房大作戰
煤氣、水槽、櫥柜進入安裝階段。
水槽推薦
http://www.moihu.com/p66726.html
第八周:門窗地面墻面
先安裝好木門,那么地板和踢腳線就好辦了,地板安裝需要注意以下幾個問題:
1.地板安裝前,讓廠家上門勘測地面是否需要找平或局部找平。
2.地板安裝前,地面要清掃干凈,并保證干燥。
在地板安裝的第二天,就可以約壁紙鋪貼了。建議鋪貼壁紙的當天,地板先做保護。
3.實木地板腳感好但保養麻煩,復合地板性價比更高。
地板推薦
實木http://www.moihu.com/p66727.html
復合http://www.moihu.com/p66728.html
第九周:硬裝倒計時
進入硬裝最后階段,開關插座面板與燈具同時開工,注意燈是單控還是雙控,進門、臥室燈可以選擇雙控方便。另外把廚衛五金和潔具安好,馬桶試用后,就可以進行拓荒清潔,不要裝窗簾和放進家具家電家飾,保證全面清潔完成。
面板推薦
開關http://www.moihu.com/p66729.html
插座http://www.moihu.com/p66730.html
第十周:真正的家
家電和家具進場后如果空間上不沖突的話,可以同時開動。最后包括窗簾、布藝等裝飾一上,就可以通風透氣等著拎包入住了。要知道真正的美家在于家飾的選擇上哦,小細節大亮點。(實習編輯:譚婉儀)
